變壓器報裝一般多少錢?報裝變壓器是指申請供電電壓等級為10千伏及以上的用戶新裝業務,變壓器安裝需要向當地電力部門提供申請,我們今天***一下報裝變壓器需要多少錢?
報裝變壓器收費標準是怎么樣的呢?報裝變壓器的費用有四部分費用組成,變壓器價格、變壓器施工安裝費用、報裝變壓器的配件原材料費用、變壓器開戶申請費用。
變壓器報裝現場
變壓器安裝費用受自然環境限制,是空架還是走地下管道,是不是必須土地征收,***關鍵是看周邊網絡線可否有負荷給你用,都影響到施工難度,跟變壓器報裝費用直接有關聯。
不同的現場環境施工量也是不一樣,如果電房離高壓接線桿比較遠,或者電房離負荷中心的距離較遠,所需的電纜就會更多,成本自然更高。
一般而言,變壓器施工費、人工費、申請增容費累計在2萬***3萬余元中間,不包含高低壓配電室、電纜線和基本建設安全施工費等花費。對于變壓器本身的費用,可以自行選購。

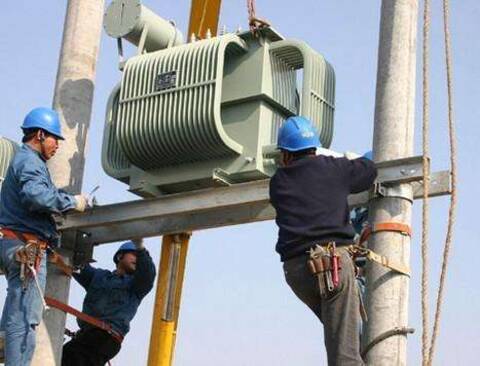

柱上變壓器安裝
變壓器報裝工期共需45天/32個工作日,其中申請報裝、確定方案需要5天;設計并圖紙會審通過、土建施工、箱變生產、與供電公司簽訂外線試驗合同、支付供電公司款項等需19天。
申請停電計劃、箱變及電纜到貨并安裝需5天;中間檢查1天;報竣工并提供相關資料需2天;竣工驗收需4天;簽訂用電合同2天;簽訂表計合同、支付表計費用、安裝互感器需5天;送電前的全面檢查需2天。
報裝變壓器費用多少錢?變壓器報裝費用需要根據實際施工環境,施工難度大報裝費用就高,一般除掉變壓器設備費用,變壓器報裝費用2萬***3萬不等。
